请问甘特图里如何把右边的时间刻度一起转化成PDF?这样方便阅读?书本上没有这方面的介绍。
请参考书本上第4.21.1和第4.21.2的内容,本质上就是一个打印设置的问题,已经在书里面讲了,看看这两个章节就解决问题了。 再给你总结一下: 打印设置的要点是以下几个,具体可以看书上第4.21.1和第4.21.2章节。第一条在第第4.21.2章节,其余5条都在第4.21.1章节 1.不要另存为PDF,一定要用PDF打印机打印成PDF文件,否则打印预览会失效 2.选择合适的时间刻度单位。比如跨年的项目计划,如果时间刻度单位是天,那一页必然显示不开,此时可以考虑将时间刻度的单位改为月或周 3.时间刻度窗口中也可以修改显示比例。比如可以改成80%等等 4.如果任务跨越的时间范围较长,可以考虑只打印部分时间段的甘特图。举个例子,整个项目跨度一年,但甘特图部分我只打印最近三个月的,课程里有讲解 5.打印里面还有个【页面设置】,可以整体调整比例,比如改成70%等等 6.纸张设置成A3
我做软件项目,我们的任务很琐碎,而且很多并行,间断执行的任务,而且任务的先后顺序会经常因客观原因改变。想请问:这种场景怎么利用project比较好?任务做得太粗,对项目经理实施项目没有帮助,还得另外用Excel表做周跟进。就会弃用project。谢谢!我们的项目大概8-10个月。这样的任务清单得有1000行吧,因为光功能模块点上线就有100个左右。围绕开展各种事务应该更多。下面仅仅项目启动后前3周工作复盘的任务清单回顾。
对于这类问题“我们的任务很琐碎,而且很多并行,间断执行的任务,而且任务的先后顺序会经常因客观原因改变”,用哪种工具或者软件管理都会比较麻烦,都会面临同样的难题,是不是这个道理? 我的建议是,对于近期的任务,比如最近2~3个月的任务,WBS可以做的细一点,对于后期的任务,WBS可以做的稍微粗一点。这样的好处是,每次计划发生变化时,可能只需要把前面的任务做较大的调整,后面的任务因为是相对粗线条的,这样可能就可以一定程度上避免非常大的调整。 项目管理中也是建议做滚动式更新的计划,即对于近期的任务,由于判断或预测相对准确,所以计划可以做的稍微细一些,对于远期的任务,可能会受很多前期因素的影响,导致无法准确地进行详细规划。
谢谢@张连永
我们有些大计划也是1000行这样的任务量。我觉得,不是因为任务数量多、经常变,用Excel就比Project更有优势了,还是一个习惯的问题。其实大多数项目,在项目执行过程中,任务更新比较大,甚至改的面目全非,这不是工具的问题,而是项目特点所致。
为什么打印的时候只显示第1行至12行,后续还有10行的内容没有显示?请问怎么才能把后面的其余的内容打印出来?
该问题在本书中有解释,请参照本书第4.13.3章节“打印预览只显示一行任务”。

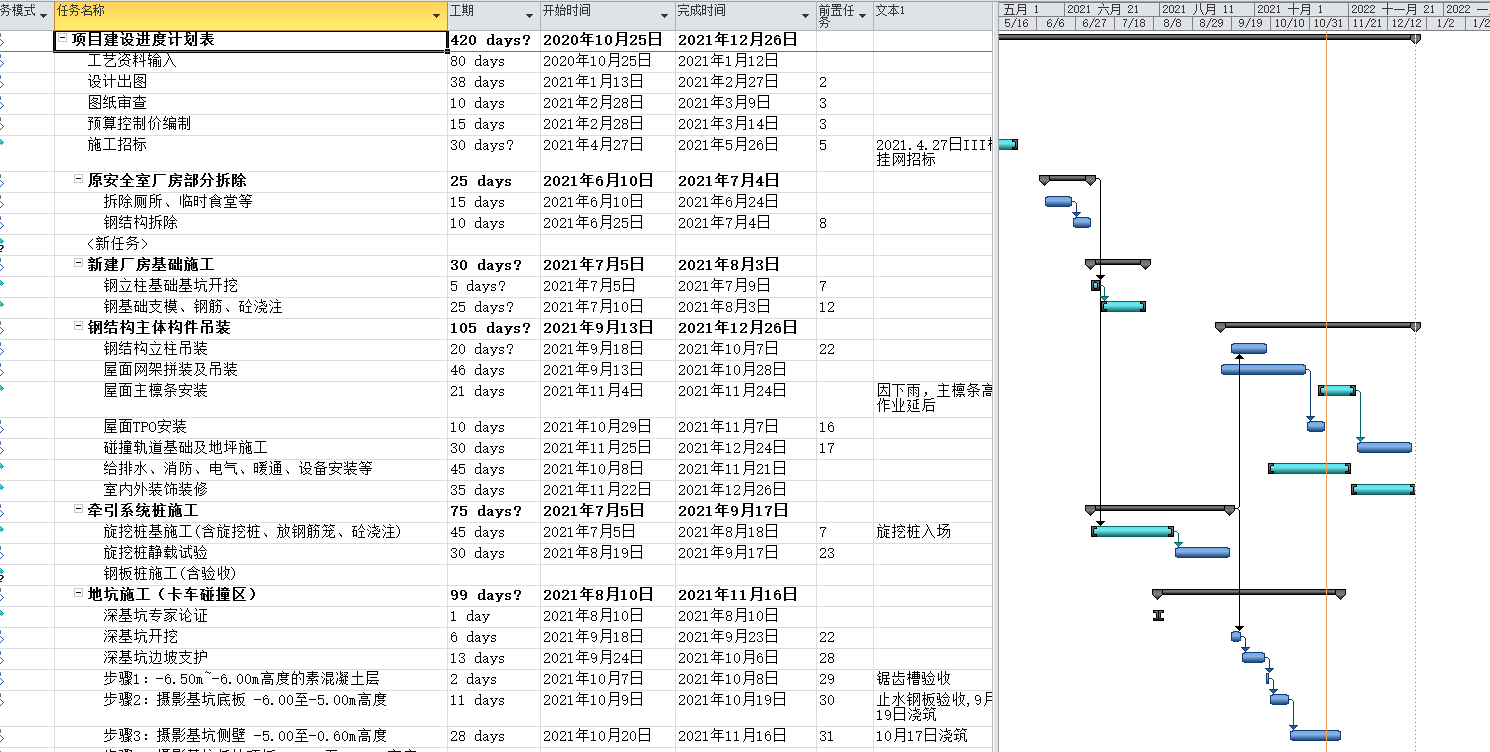

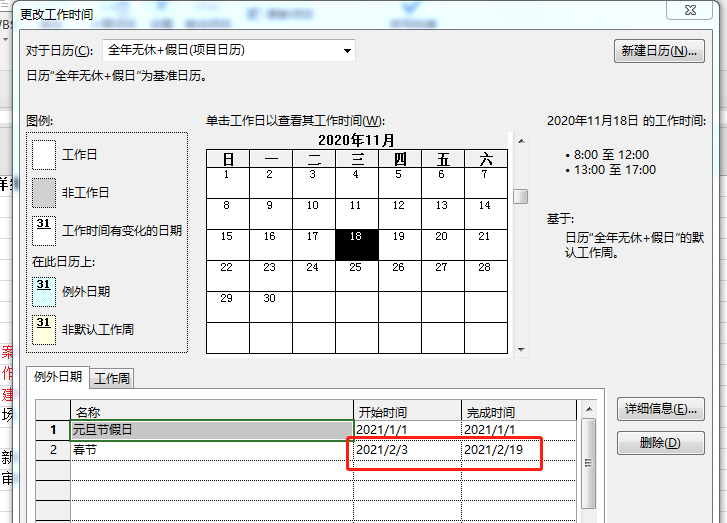

老师您好,请教下您!我做的计划用的日历是全年无休+假日的,但是如下下图所示出现计划中的开始时间会出现例日期以内的时间
你好,我大概看懂了你的意思。但是截图中看不到任务的时间包含日历中的例外日期,而且在【更改工作时间】窗口的截图也看不到例外日期那个时间段到底是不是非工作时间。可以将问题或文件发给我,lianyong.zhang@163.com
这书很好,质量较高
我做软件项目,我们的任务很琐碎,而且很多并行,间断执行的任务,而且任务的先后顺序会经常因客观原因改变。想请问:这种场景怎么利用project比较好?任务做得太粗,对项目经理实施项目没有帮助,还得另外用Excel表做周跟进。就会弃用project。谢谢!

我们的项目大概8-10个月。这样的任务清单得有1000行吧,因为光功能模块点上线就有100个左右。围绕开展各种事务应该更多。

下面仅仅项目启动后前3周工作复盘的任务清单回顾。
为什么打印的时候只显示第1行至12行,后续还有10行的内容没有显示?请问怎么才能把后面的其余的内容打印出来?
老师您好,请教下您!我做的计划用的日历是全年无休+假日的,但是如下下图所示出现计划中的开始时间会出现例日期以内的时间](http://download.broadview.com.cn/Original/2011a51e25a02cd7b00c)
